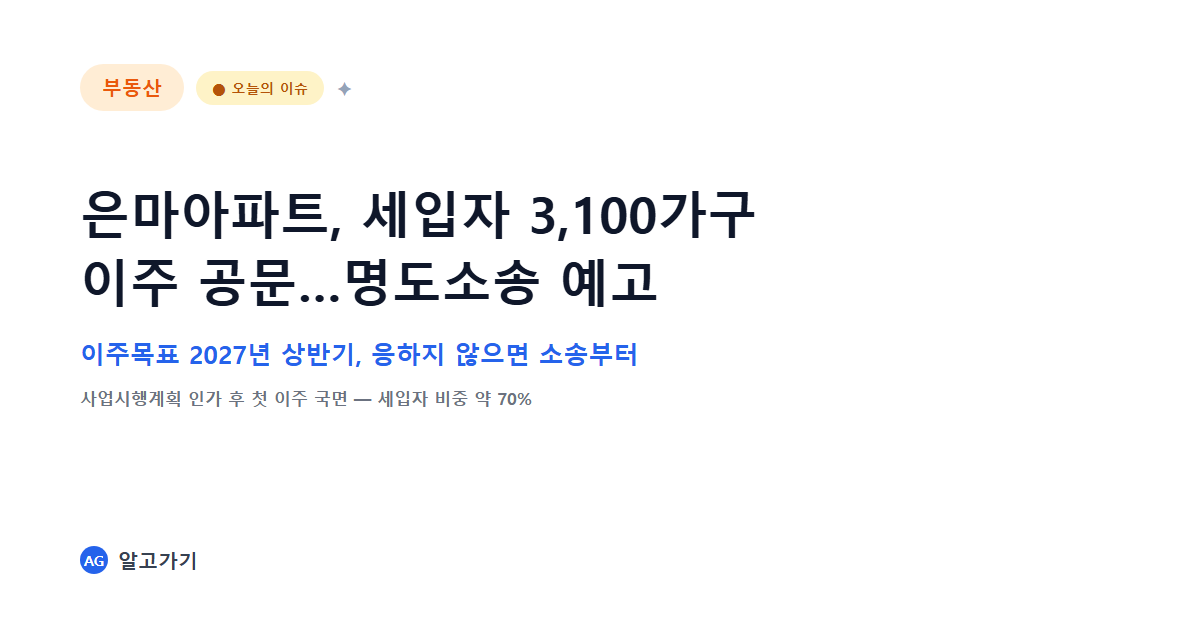

은마아파트, 세입자 3100가구에 이주 공문…명도소송까지 예고

작성자

카테고리:

서울 강남구 대치동 은마아파트 재건축조합이 세입자 3,100가구(전체 4,424가구의 약 70%)에게 ‘이주계획 안내’ 공문을 배포하고, 이주에 응하지 않는 세입자를 대상으로 명도소송과 점유이전금지가처분을 선제적으로 진행하겠다는 방침을 밝혔습니다. 오늘(8월 18일) 은마아파트가 실시간 검색어에 오른 직접적인 계기입니다.

조합은 세입자들의 임대차 계약 만료일, 희망 이주 시기·지역을 파악하는 설문조사를 함께 진행했고, 제출 마감은 8월 28일로 정했습니다. 목표 이주 시점은 2027년 상반기이며, 일부 보도에서는 ‘내년 여름방학’이라는 구체적 시점도 함께 언급됩니다.

즉, 은마아파트는 지난 7월 2일 사업시행계획 인가로 재건축이 23년 만에 본궤도에 오른 데 이어, 이제는 실제 ‘사람이 빠져나가는’ 단계의 잡음이 시작된 상황입니다. 아래에서 오늘 이슈의 배경과, 그 밑에 깔려 있는 세대수·분담금·전월세 시장 논란을 정리했습니다.

세입자 3,100가구에 명도소송 카드까지 꺼낸 이유

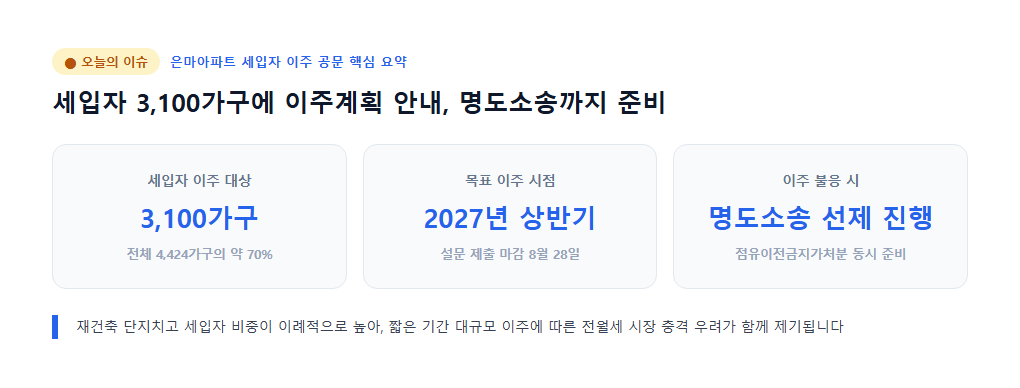

은마아파트 조합이 세입자 전원을 상대로 명도소송·점유이전금지가처분을 선제적으로 준비하는 이유는 소송 절차 자체가 통상 수개월 이상 걸리기 때문입니다. 이주 개시 공고와 동시에 소를 접수해두고, 실제로 이주를 마친 세입자에 한해 개별적으로 소를 취하하는 방식입니다.

많은 사람들이 명도소송을 ‘내쫓기 위한 절차’로만 받아들이지만, 조합 입장에서는 사업 지연을 막기 위한 행정적 안전장치에 가깝습니다.

다만 문제는 규모입니다.

전체 4,424가구 중
세입자가 약 3,100가구
비중으로 따지면 약 70%에 달합니다

재건축 단지치고 세입자 비중이 이례적으로 높다는 점이, 오늘 이 뉴스가 단순한 사업 진행 소식을 넘어 화제가 된 배경입니다.

은마아파트 세입자 이주 이슈 요약 인포그래픽

어쩌다 여기까지 왔나 — 23년 만의 사업시행계획 인가

은마아파트가 지금 이주 국면까지 온 것은, 지난 7월 2일 서울시가 사업시행계획을 인가했기 때문입니다. 2003년 재건축추진위원회 승인 이후 23년 만의 진전으로 보도됐고, 2025년 11월 정비계획 변경 결정 고시 이후로는 약 7개월 만의 인가입니다.

1979년 준공된 은마아파트는 그동안 재건축 ‘대장주’라는 상징성에 비해 진행 속도는 유독 더뎠습니다. 1996년 첫 재건축 계획이 나온 이후 30년 가까이 걸린 셈입니다.

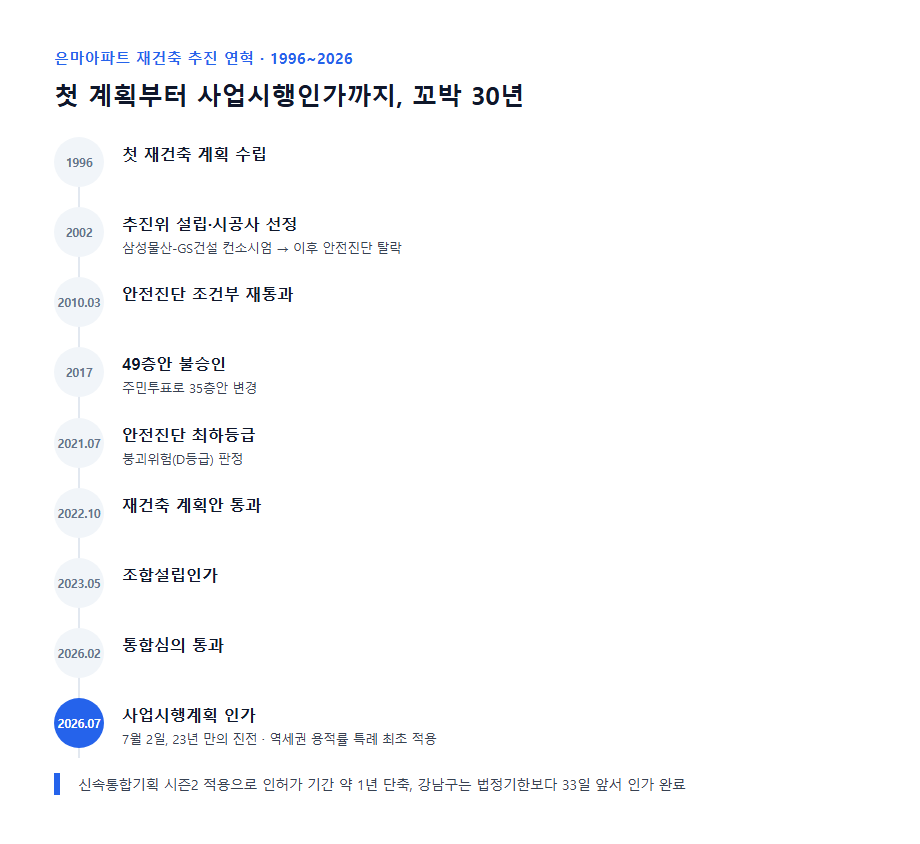

  • 1996년: 첫 재건축 계획 수립
  • 2002년: 추진위원회 설립, 삼성물산-GS건설 컨소시엄 시공사 선정 → 이후 안전진단 탈락
  • 2010년 3월: 안전진단 조건부 재통과
  • 2017년: 49층안 서울시 불승인 → 주민투표로 35층안 변경
  • 2021년 7월: 안전진단 붕괴위험(최하등급) 판정
  • 2022년 10월: 재건축 계획안 통과
  • 2023년 5월: 조합설립인가
  • 2026년 2월: 통합심의 통과
  • 2026년 7월 2일: 사업시행계획 인가

하지만 진짜 변화는 속도에만 있지 않습니다.

이번 인가는 민간 정비사업 최초로 ‘역세권 용적률 특례’가 적용된 사례이기도 합니다. 표준 용적률 300%에서 331.9%로 상향되며 655가구를 추가로 지을 수 있게 됐고, 서울시 ‘신속통합기획 시즌2’를 처음 적용받아 통상 절차보다 인허가 기간이 약 1년 단축됐습니다. 강남구는 법정 처리기한보다 33일 앞서 인가를 완료했다고 밝혔습니다.

은마아파트 재건축 추진 연혁 타임라인

은마아파트를 포함해 서울 주요 재건축 대장주 단지들이 지금 각각 어느 단계까지 와 있는지 궁금하다면 서울 정비사업 현황, 분양 빠른 단지들은 어디일까 글에서 비교해볼 수 있습니다.

5,850가구, 5,893가구, 5,962가구 — 재건축 후 규모를 둘러싼 숫자들

사업시행인가 기준으로 가장 많이 인용되는 규모는 29개 동, 5,850가구입니다. 지하 6층~지상 최고 49층이며, 공공임대주택 909가구와 공공분양주택 195가구가 포함됩니다. 공원, 공영주차장, 개방형 도서관, 침수 대응용 저류조도 함께 조성될 예정입니다.

다만 매체와 시점에 따라 총 세대수가 조금씩 다르게 보도되고 있어 짚고 넘어갈 필요가 있습니다.

  • 5,850가구: 2026년 7월 사업시행인가 관련 다수 기사(머니투데이, 경향신문, 이투데이 등)가 쓰는 수치
  • 5,893가구: 2025년 10월 용적률 특례 관련 기사에서 쓰인 수치(기존 4,424가구에서 1,469가구 증가로 계산)
  • 5,962가구: 일부 매체 제목에서 언급됐으나 본문까지는 확인되지 않아, 오탈자 가능성을 배제할 수 없는 확인 안 된 수치

가장 최근이자 다수 매체가 인용하는 5,850가구를 기준으로 보되, 정확한 최종 확정치는 관리처분계획 인가 시점에 다시 확인이 필요한 사안입니다.

“은마임대냐” — 조합원을 흔드는 분담금 인상 논란

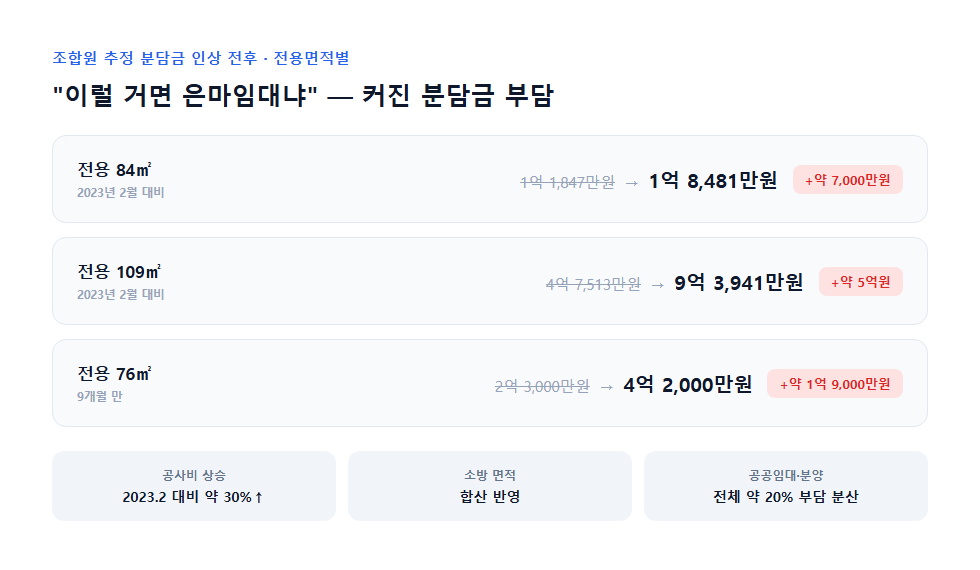

은마아파트 조합 내부에서 가장 두드러진 갈등 요인은 분담금(추가 부담금) 급증입니다. 전용 84㎡ 소유 조합원 기준으로 추정 분담금은 2023년 2월 1억 1,847만원에서 인상 후 1억 8,481만원으로, 약 7,000만원 늘었습니다. 전용 109㎡ 조합원은 4억 7,513만원에서 9억 3,941만원으로 약 5억원이 뛰었습니다. 전용 76㎡ 기준으로는 9개월 만에 2억 3,000만원에서 4억 2,000만원으로 급증했다는 별도 보도도 있습니다.

인상 원인으로는 세 가지가 함께 지목됩니다.

2023년 2월 대비 약 30% 오른 공사비
소방 관련 면적 합산
공공임대·공공분양 물량(전체의 약 20%, 1,104가구) 부담을 일반 조합원이 나눠 지는 구조

여기에 일반분양 물량이 5,850가구 중 300가구대에 불과해, 분양 수익으로 조합원 부담을 완화할 여력이 제한적이라는 지적도 나옵니다. 약 400개에 달하는 상가 지분의 권리 확정 문제도 아직 풀리지 않은 변수입니다.

조합원 사이에서는 “이럴 거면 은마임대냐”는 불만도 나오지만, 용적률 특례 등 서울시 지원을 긍정적으로 평가하는 목소리도 함께 보도되고 있어 반응이 엇갈립니다.

은마아파트 조합원 분담금 인상 전후 비교표

세입자 3,100가구 이주가 부를 “연쇄 이주”와 전월세 시장 파장

전문가들이 가장 우려하는 지점은 짧은 기간에 세입자 3,100가구가 한꺼번에 움직일 경우의 전월세 시장 충격입니다. 신보연 세종대 교수는 이주가 단기간에 집중되면 대치동과 인근 지역의 전·월세 수요가 크게 늘어나 매물 부족이 심화할 수 있다고 지적했습니다. 대치동 공인중개사에 따르면 은마아파트 전용 84㎡ 전세가는 약 8억원인데, 주변 단지 시세는 이보다 훨씬 높은 경우가 많아 세입자들의 주거비 부담 확대가 우려됩니다.

여기에 정부의 초고가 주택 종합부동산세 강화 정책까지 맞물리면서, 이른바 ‘연쇄 이주’ 우려도 함께 제기되고 있습니다.

강남에 임차로 거주하며 자녀 교육을 이어가던 다주택자

종부세 부담으로 본인 소유 주택으로 복귀

그 집에 살던 세입자도 다시 이주해야 하는 상황

우리은행 부동산리서치랩장은 강남권 이주가 본격화하면 대체 주거 수요가 반포 등 인근 지역으로 몰리면서 전세 가격이 크게 상승할 수 있다고 전망했습니다. 은마아파트 하나의 이주가 대치동을 넘어 강남권 전체 전월세 시장을 자극할 수 있다는 뜻입니다.

재건축 이주 수요가 겹치며 서울 전세 시장에 실제로 어떤 변화가 나타나고 있는지는 세제개편·재건축 이주 겹친 전세 품귀, 월세화 가속 글에서 좀 더 자세히 다뤘습니다.

일각에서는 내년 보유세가 가구당 약 1,000만원 수준까지 오를 수 있다는 보도도 나왔지만, 이는 구체적인 산정 근거까지는 확인되지 않은 내용이라 참고 수준으로 볼 필요가 있습니다.

남은 변수 — 착공 시점과 시공사

인가 이후 남은 절차는 종전자산평가(감정평가) → 조합원 분양신청 → 관리처분계획 수립·인가 → 이주 → 철거(해체공사) → 착공 순입니다. 조합은 8월까지 감정평가를 마치고 곧바로 분양신청에 돌입하는 등 일정을 최대한 앞당길 계획이라고 밝혔고, 관리처분계획은 연말 총회를 거쳐 확정할 예정입니다.

착공 목표는 2026년 7월 이후 보도를 기준으로 2028년으로 언급되고 있습니다. 다만 2025년 10월 보도에서는 목표 착공을 2030년, 목표 준공을 2034년으로 언급한 바 있어, 사업시행인가를 계기로 일정이 앞당겨진 것으로 추정되나 공식적인 일정 변경 발표는 별도로 확인되지 않았습니다. 사업 추진 속도에 따라 착공 시점은 여전히 유동적일 수 있습니다.

시공사 문제도 아직 정리되지 않았습니다. 2002년 주민총회에서 삼성물산(51%)-GS건설(49%) 컨소시엄이 시공사업단으로 선정됐지만, 사업이 20년 넘게 지연되면서 기존 시공사 지위가 그대로 유지되는지가 불확실합니다. 최근에는 삼성물산, 현대건설, 대우건설, DL이앤씨, GS건설, 포스코이앤씨, 롯데건설 등 대형 건설사들이 시공권 수주를 노리고 현장에 현수막을 내거는 등 경쟁 조짐을 보이고 있습니다. 시공사 재선정 또는 확정 관련 공식 발표는 아직 나오지 않은 상태입니다.

마무리

은마아파트는 이제 ‘재건축이 될까 안 될까’를 묻던 단지가 아닙니다.

사업시행계획 인가로 절차는 본궤도에 올랐고
남은 것은 분담금을 둘러싼 조합원 갈등,
세입자 3,100가구의 실제 이주,
그리고 그 이주가 강남권 전월세 시장에 미칠 파장입니다.

세대수(5,850가구 안팎), 착공 시점(2028년 안팎), 시공사 확정 여부처럼 아직 확정되지 않은 숫자들도 여럿 남아 있습니다. 이 숫자들은 관리처분계획 인가 등 다음 단계를 거치며 하나씩 정리될 가능성이 높습니다.

결국 지금 은마아파트를 지켜봐야 할 이유는 하나입니다. “재건축 대장주 하나의 이주가, 강남권 전체 전월세 시장의 다음 국면을 예고하고 있다.”
