같은 목동 신시가지 안에서도 재건축 속도가 단지마다 확연히 갈리고 있습니다. 목동6단지는 2026년 5월 28일 14개 단지 중 최초로 서울시 통합심의를 통과했고, 두 달여 뒤인 7월 30일에는 목동13단지가 반대로 최초의 보류 판정을 받았습니다. 그리고 8월 26일에는 목동7단지가 통합심의를 접수하며 6단지 뒤를 바짝 쫓기 시작했습니다. 같은 지구단위계획, 같은 심의 절차를 적용받는데 왜 이런 차이가 나는 걸까요.
결론부터 말씀드리면, 통합심의라는 제도 자체가 단지마다 다르게 작동하는 게 아닙니다. 6단지는 서울시가 정한 배치 가이드라인에 맞춘 설계로 통과했고, 13단지는 그 가이드라인과 어긋난 배치안이 발목을 잡았습니다. 7단지는 원래 계획보다 서류 준비를 앞당기며 속도를 냈습니다. 즉 제도의 차별이 아니라 단지별 설계·행정 준비 상황의 차이가 지금의 속도차를 만들고 있습니다.

목동 재건축, 지금 무슨 일이 있었나
목동신시가지아파트는 1985~1988년 사이 조성된 계획도시로, 서울 서남권 인구 분산을 위해 지어진 1~14단지, 약 2만6,629세대 규모의 대단지입니다. 재건축이 완료되면 최고 49층, 총 4만7,000여 세대 규모로 재편될 예정입니다.
넓은 동간 거리와 학교·공원 중심 배치가 조성 당시부터의 특징이었고, 이 배치 덕분에 양천구 일대는 대치동과 함께 서울 사교육 1번지로 꼽히는 “학군 성지”가 됐습니다. 그리고 지금, 이 학교·공원 중심 배치가 재건축 통합심의에서도 핵심 변수로 다시 등장하고 있습니다.
2026년 8월 말 기준으로 목동 재건축에서 벌어진 일을 정리하면 이렇습니다.
- 5월 28일 — 목동6단지, 14개 단지 중 최초로 서울시 통합심의 통과 (조건부 의결)
- 7월 30일 — 목동13단지, 14개 단지 중 최초로 통합심의 보류
- 8월 26일 — 목동7단지, 사업시행인가 선결조건인 통합심의를 양천구청에 접수 (원래 11월 예정이던 일정을 3개월 앞당김)

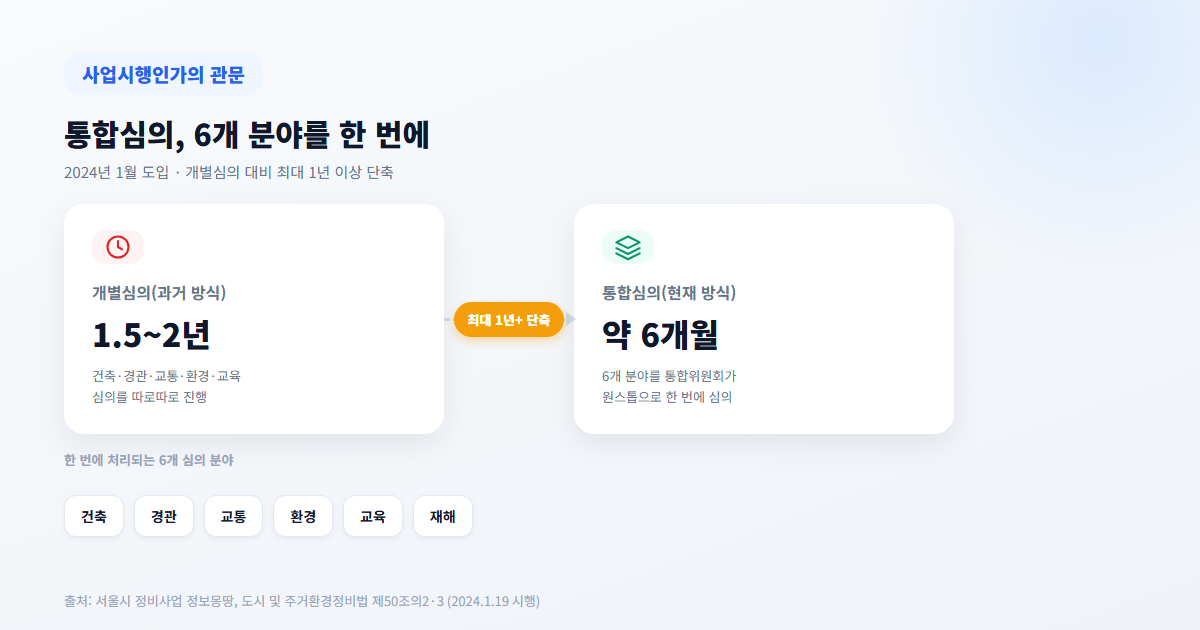

사업시행인가의 관문, ‘통합심의’가 뭐길래
통합심의는 사업시행계획 인가를 받기 전에 필요한 여러 개별 심의 — 건축심의, 경관심의, 교통영향평가, 환경영향평가, 교육영향평가, 정비계획 변경, 그리고 사업에 따라 공원·재해 심의까지 — 를 한 번에 묶어서 처리하는 원스톱 절차입니다.
2024년 1월 19일 개정된 「도시 및 주거환경정비법」 제50조의2·제50조의3에 근거해 도입됐고, 목표는 명확합니다. 따로따로 받으면 1.5~2년씩 걸리던 절차를 6개월로 줄이는 것입니다.
재건축·재개발 전체 절차로 보면 통합심의는 정비구역 지정 → 조합설립 → 사업시행계획인가로 이어지는 흐름에서 사업시행계획인가 바로 앞 관문에 해당합니다. 이 관문을 통과해야 분양신청, 관리처분계획, 이주·철거 순으로 넘어갈 수 있습니다. 양천구청이 배포한 정비사업 절차도 기준으로도 “통합심의 준비 및 신청”에만 표준 360일, “통합심의위원회 심의”에 40일이 배정될 만큼 비중이 큰 단계입니다.
그러니 목동13단지가 이 관문에서 걸렸다는 건 단순한 서류 지연이 아닙니다. 사업시행계획인가로 넘어가는 길목 자체가 막혔다는 뜻입니다.

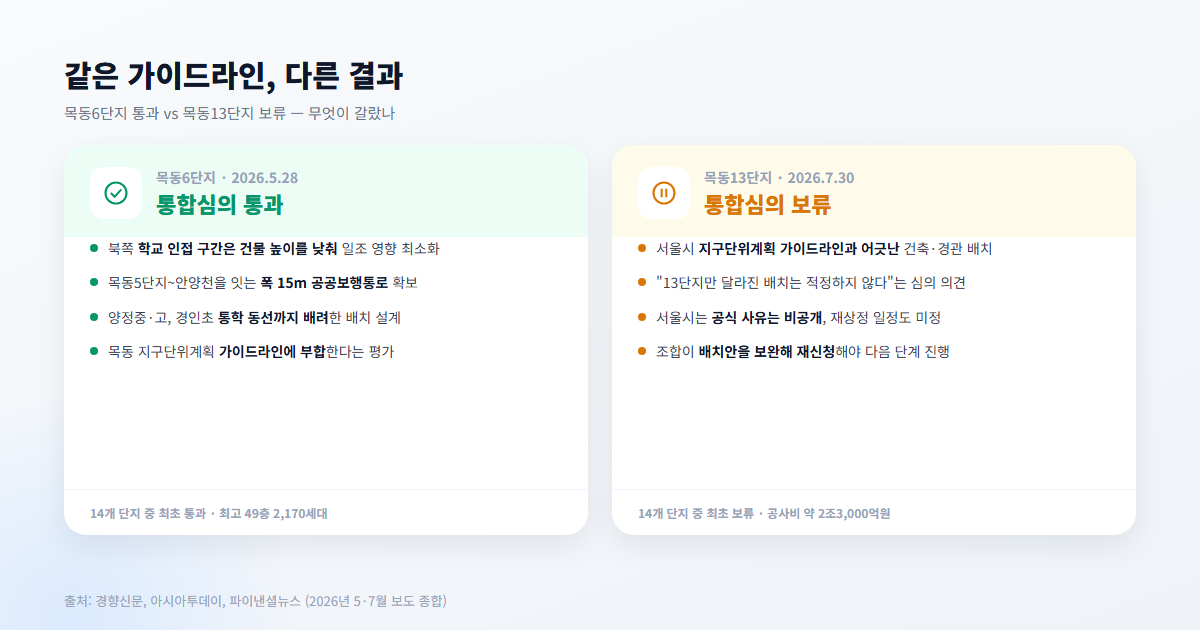

목동6단지, 왜 가장 먼저 문턱을 넘었나
목동6단지는 목동 911번지 일대, 최고 49층·18개동·2,170세대 규모로 재건축될 예정입니다. 2025년 5월 14개 단지 중 최초로 조합이 공식 출범했고, 시공사는 DL이앤씨(단독 입찰)로 정해져 ‘아크로 목동리젠시’라는 브랜드까지 확정된 상태입니다.
통합심의를 신청한 건 2025년 12월 30일, 통과는 그로부터 약 5개월 뒤인 2026년 5월 28일이었습니다. 서울시 제10차 정비사업 통합심의위원회가 건축·경관·교통·환경·교육·재해 6개 분야를 조건부로 의결했습니다.
통과의 배경으로 꼽히는 건 주변 학교·보행 동선을 배려한 설계입니다. 대상지 북쪽 학교와 가까운 구간은 건물 높이를 낮춰 일조 영향을 최소화했고, 서쪽 목동5단지와 동쪽 안양천을 잇는 폭 15m 공공보행통로를 확보했습니다. 남북 방향 보행통로도 함께 만들어 인근 양정중·고와 경인초 학생들의 통학 편의까지 고려했습니다.
목동이라는 동네 자체가 학교 중심으로 설계된 곳이라는 점을 떠올리면, 6단지의 통과 사례는 결국 “이 동네의 원래 설계 철학에 얼마나 충실했는가”가 심의 결과를 갈랐다는 걸 보여줍니다.

목동13단지, 무엇이 발목을 잡았나
목동13단지는 신정동 327번지 일대 17만8,919㎡ 부지에 지하 4층~지상 49층, 총 3,852가구를 짓는 사업으로, 공사비만 약 2조3,000억원에 달해 목동 재건축 중에서도 “최대어”로 불려왔습니다.
그런 만큼 7월 30일의 보류 결정은 파장이 컸습니다. 서울시 제15차 정비사업 통합심의위원회가 건축·경관·교통·교육·환경·공원·재해 항목 전반에 대해 보류 판정을 내렸고, 이는 목동 14개 단지 중 첫 보류 사례로 기록됐습니다.
서울시는 공식적으로는 구체적인 보류 사유를 밝히지 않았습니다. 취재 과정에서 서울시 관계자가 “보류 사유는 알려줄 수 없다”고 답했다는 보도도 있습니다. 다만 다른 매체들이 인용한 관계자 발언을 종합하면, 목동 지구단위계획과 택지지구 정비계획이 제시한 가이드라인 대비 건축·경관 배치가 충분히 부합하지 않는다는 판단이 있었던 것으로 보입니다. “13단지 통합 심의에 상정된 배치가 안 맞는 부분이 많았다”, “13단지만 달라진 배치로 하는 건 적정하지 않다는 의견이 많았다”는 발언이 그렇게 전해졌습니다.
풀어보면, 6단지가 학교·보행 동선을 배려한 배치로 목동 전체의 가이드라인에 맞춘 반면, 13단지는 그 가이드라인에서 벗어난 배치안을 냈다가 제동이 걸린 셈입니다.
재상정 일정은 아직 정해지지 않았습니다. 서울시는 “조합이 보류 사유를 보완해서 재신청하면 된다. 조합의 대처에 따라 재심의 일정이 결정된다”는 입장이어서, 실제 통과 시점은 조합이 설계를 얼마나 빨리, 얼마나 가이드라인에 맞게 수정해 오느냐에 달려 있습니다. 정확한 재상정 일정이 궁금하다면 서울시 정비사업 정보몽땅이나 조합 공지를 직접 확인하시는 게 가장 정확합니다.
8월 26일 접수한 건 사실 목동7단지입니다
목동 재건축 소식을 검색하다 보면 “8월 26일경 또 다른 단지가 통합심의를 접수했다”는 식의 요약을 종종 보게 됩니다. 정확히 짚으면 이 단지는 목동7단지입니다.
목동7단지 재건축정비사업조합은 2026년 8월 26일 양천구청에 사업시행인가의 선결조건인 서울시 통합심의를 접수 완료했다고 조합원들에게 공지했습니다. 조합 공지 원문에는 “당초 예정했던 11월 접수 계획보다 약 3개월 앞당겨 접수함으로써”라는 표현이 담겨 있습니다.
목동7단지는 1986년 준공, 기존 2,550가구에서 최고 49층·4,335가구로 재건축될 예정으로 목동14단지(3,100가구)에 이어 두 번째로 큰 단지입니다. 2026년 7월 초 조합설립인가를 받은 뒤(준비위 동의율 90.4%, 신청 14일 만에 인가) 창립총회를 거쳐 통합심의 접수까지 속도감 있게 왔고, 삼성물산·현대건설·롯데건설 등이 시공권에 관심을 보이면서 “목동 대장주”로도 불립니다. 접수 이후에는 10월 내 시공사 선정 공고를 목표로 하고 있습니다.
여기서 헷갈리기 쉬운 게 목동12단지입니다. 12단지는 2026년 2월 27일 별도로 조합설립인가를 받았고, 시공사 선정과 통합심의를 동시에 준비하는 투 트랙 전략으로 “연내(2026년) 통합심의 통과”를 목표로 하고 있습니다. 다만 8월 말 기준으로 12단지가 실제 통합심의를 접수 완료했다는 공식 발표는 확인되지 않아, 8월 26일 접수 건과는 별개의 사안으로 봐야 합니다.

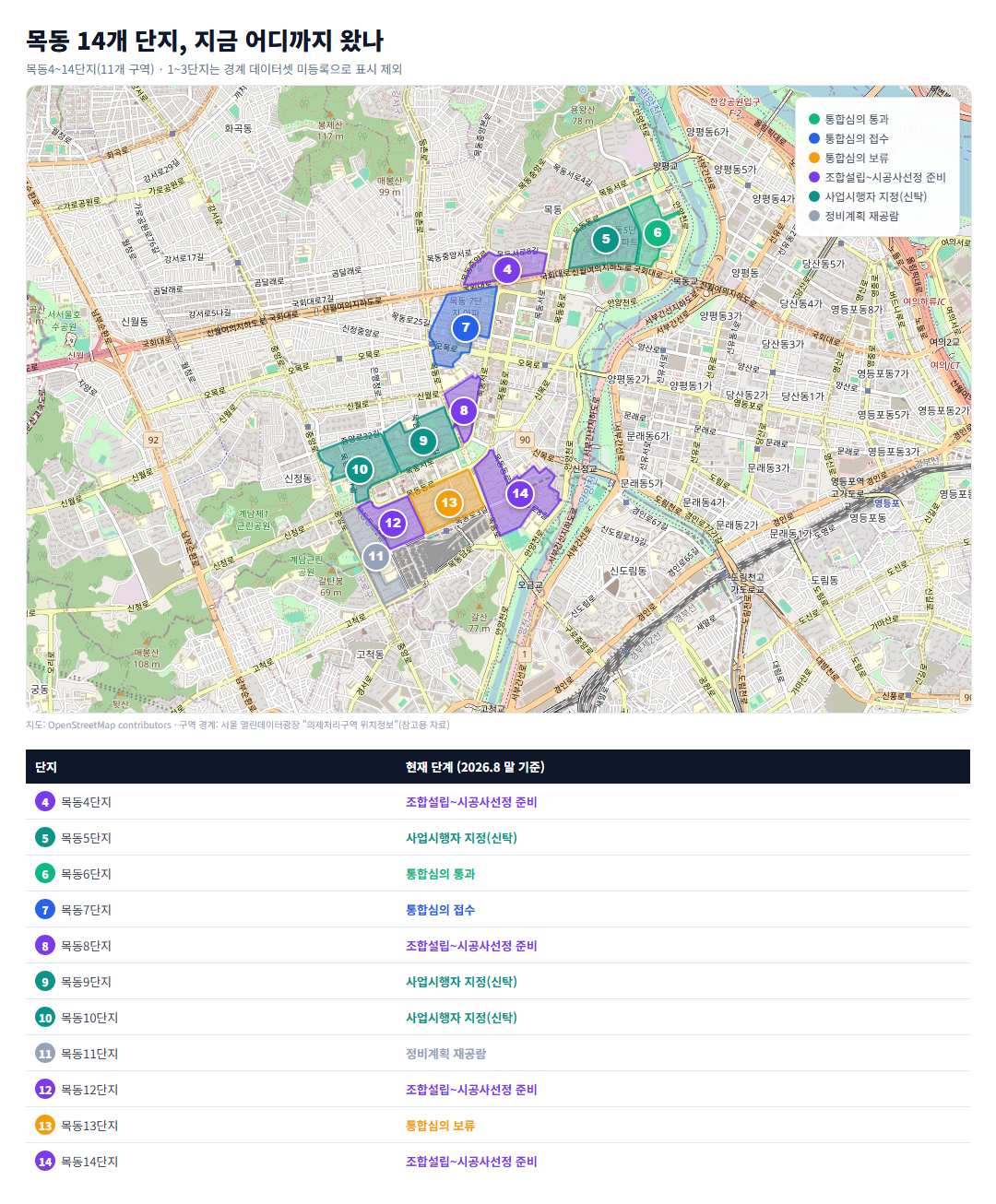

목동 14개 단지, 지금 어디까지 왔나

지도로 보면 목동 재건축의 속도차가 한눈에 드러납니다.
가장 앞선 곳은 목동6단지입니다. 조합 출범도, 통합심의 통과도, 시공사 선정까지도 14개 단지 중 가장 먼저 끝냈습니다. 그 뒤를 목동7단지가 통합심의 접수로 바짝 쫓고 있고, 목동12단지도 조합설립인가 후 연내 통합심의 통과를 목표로 움직이고 있습니다. 목동4단지와 목동14단지는 9~10월 시공사 선정 공고를 준비하는 단계로, 4단지는 애초 8월 예정이던 공고가 한 달가량 늦춰지기도 했습니다. 목동5·9·10단지는 신탁방식으로 사업시행자 지정을 신청하거나 마친 상태입니다.
가장 늦은 곳은 목동11단지로, 아직 정비구역 지정 이전 단계인 정비계획 재공람 절차를 밟고 있습니다. 목동1·2·3단지는 종상향(공원 조성)을 거치며 정비계획 확정을 위한 재공람 절차가 진행 중이라, 역시 상대적으로 느린 그룹에 속합니다.
그리고 그 사이에 목동13단지가 있습니다. 공사비 규모로는 목동에서 손꼽히는 대어이지만, 통합심의 보류로 재상정 일정조차 미정인 채 멈춰 서 있는 상태입니다.
같은 목동인데, 왜 속도가 갈릴까
답은 두 갈래로 나뉩니다.
제도 자체는 14개 단지 모두에게 동일하게 적용됩니다.
같은 통합심의 절차, 같은 목동 지구단위계획과 택지지구 정비계획 가이드라인입니다.
실제 결과를 가르는 건 다른 데 있습니다. 각 단지의 설계안이 그 공통 가이드라인에 얼마나 맞느냐, 그리고 조합(또는 신탁사)이 행정 절차를 얼마나 빠르게 준비하느냐입니다.
6단지는 학교·보행 동선을 배려한 배치로 가이드라인에 부합해 통과했습니다.
13단지는 서울시가 “가이드라인 기준을 충분히 충족하지 못했다”고 본 배치안이 발목을 잡았습니다.
7단지는 반대로 원래 계획보다 서류 준비를 앞당기며 속도를 냈습니다.
제도의 차별이 아니라, 개별 단지의 설계·행정 준비 상황이 지금의 순위를 만들고 있다는 뜻입니다.
서울 다른 지역의 정비사업 속도차가 궁금하시다면 노원구 재건축, 왜 지금 서울 정비사업 최대 격전지가 됐을까 글도 함께 보시면, 목동과는 또 다른 방식으로 속도가 갈리는 사례를 확인하실 수 있습니다. 서울 전체 정비사업에서 분양이 가장 빠른 단지가 궁금하시다면 서울 정비사업 현황, 분양 빠른 단지들은 어디일까에서 확인하실 수 있습니다.
목동13단지가 언제 재상정되는지, 12단지가 언제 통합심의를 접수하는지는 계속 지켜볼 부분입니다. 다만 지금까지의 패턴을 보면, 다음 관문을 먼저 넘는 단지는 결국 서울시가 정한 가이드라인에 가장 충실한 설계안을 낸 곳이 될 가능성이 높습니다.
